Pour mémoire, l’historique :

Depuis plusieurs années, nous avions le projet d’agrandir nos locaux ou de vendre et racheter plus grand et plus central dans la ville, avec un appartement faisant fonction de presbytère. Nous avons pu, enfin, déménager en automne 2019, au centre de la ville : à 10 min du RER et de la mairie, à proximité de la Bibliothèque, du Conservatoire de musique, et du Théâtre, ce qui nous a tous réjouis. Sur ce site, à terme, nous bénéficierons de 420 m² utiles de plain-pied.

À ce jour, nous utilisons déjà :

  • 150 m² de locaux comprenant une salle de culte provisoire de 75 m², et deux salles annexes ;
  • un appartement de 70 m², en étage, occupé par le serviteur à plein temps et son épouse.

Après 10 ans rue Michelet, puis 30 ans rue Edgar Quinet, nous avons déménagé au 68 avenue Carnot en octobre 2019

Notre programme d’aménagement d’une superficie de 270 m², dans le hangar existant sur la propriété acquise, aboutira à : une salle de culte de 150 m², une entrée, des sanitaires aux normes, une garderie, un espace de rangement, et la possibilité de réorganiser les 150 m² dont nous disposons déjà en salles dédiées à notre culte pour les enfants et les jeunes, en bureau et salles d’accueil pour des actions ouvertes sur la ville, etc..

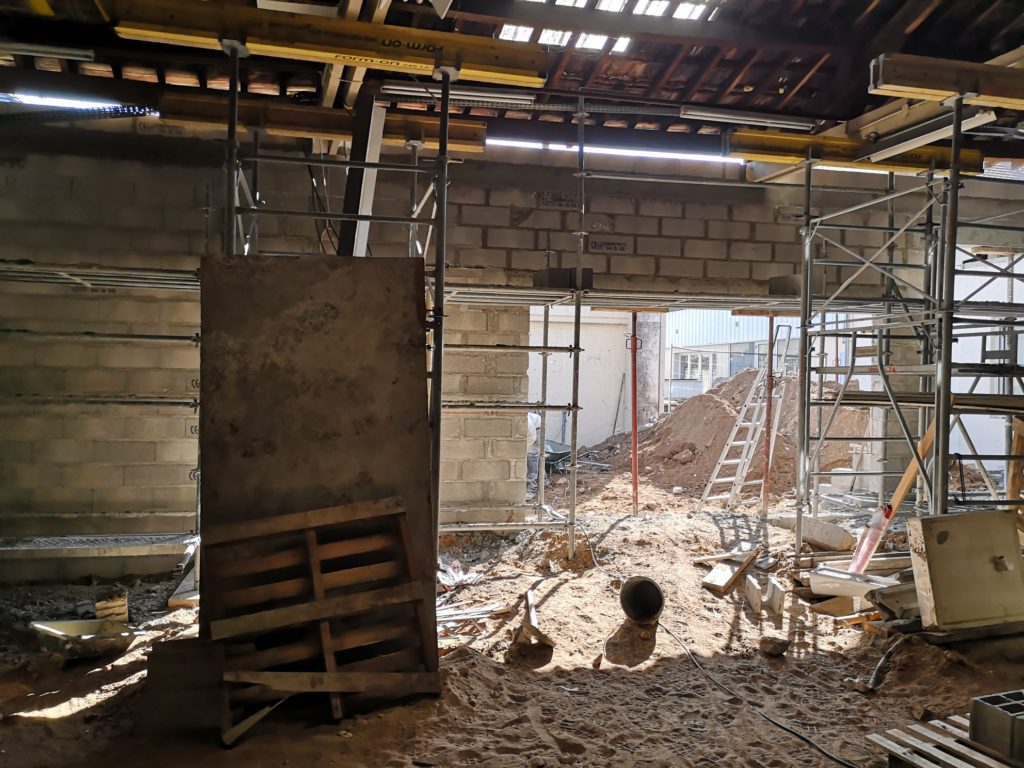

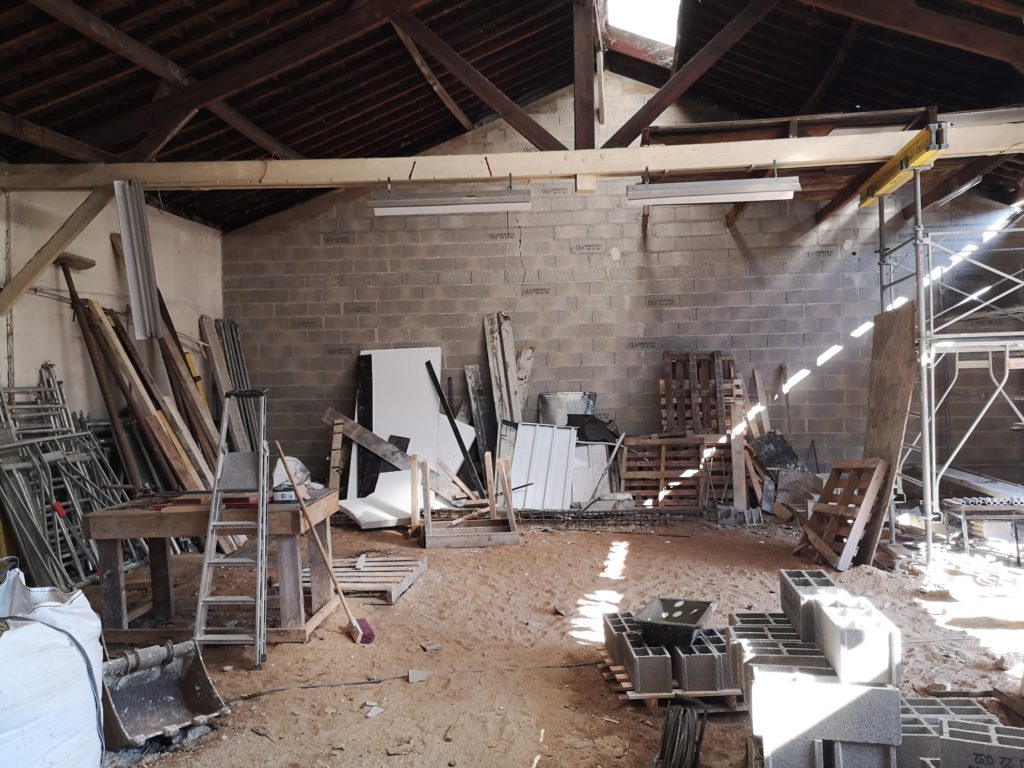

Après élaboration du projet, et obtention du permis de construire en mars 2021, le chantier a débuté en janvier 2022, et il a déjà bien progressé.

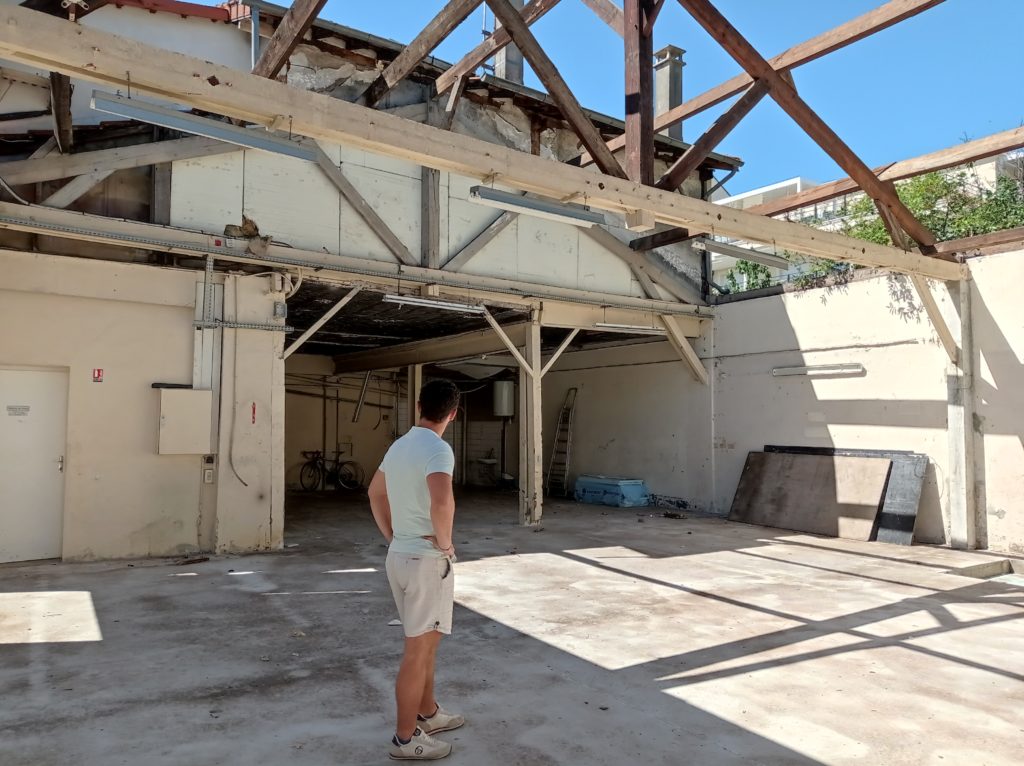

Mise à jour au 15 juillet 2022

Après quelques retards conjoncturels…

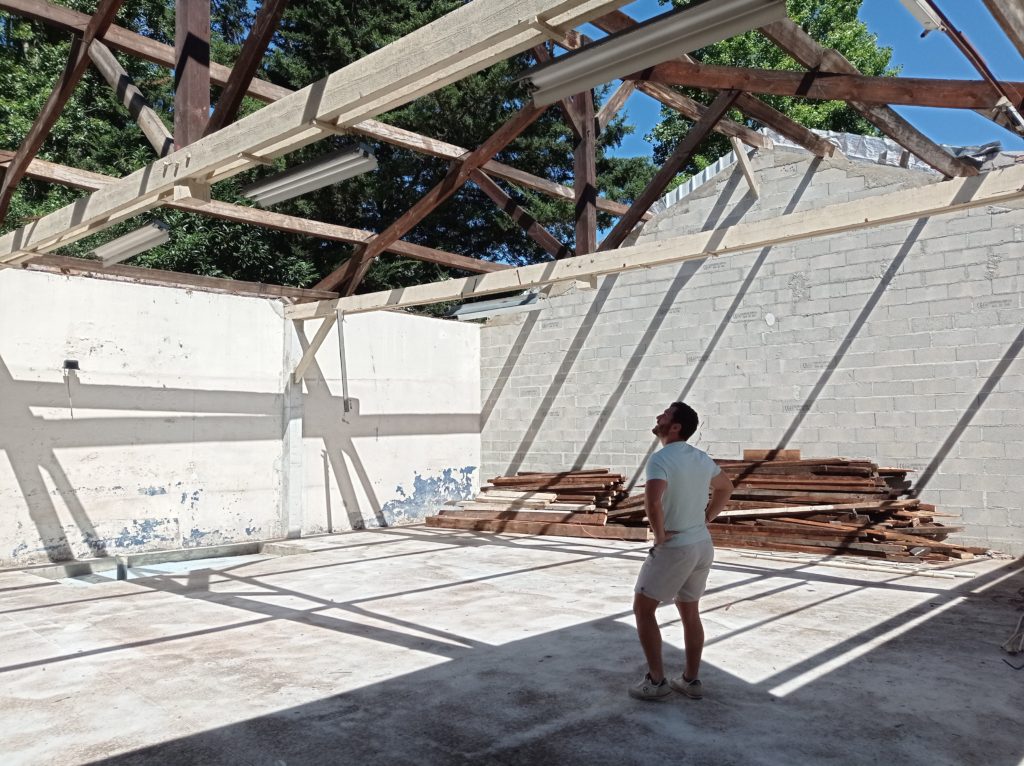

Il reste à réaliser les travaux de charpente et de couverture, qui devraient être terminés au plus tard fin septembre 2022.

Le budget total de cette 1re phase de travaux s’élevait à 293 000 € (surprises comprises !).

Pour le financement, alors qu’au 28 mars il manquait 78 000 €, toute l’assemblée et des soutiens extérieurs se sont mobilisés.  Et depuis, des dons, à hauteur de 33 000 €, se sont ajoutés sur notre compte travaux.

Nous sommes reconnaissants envers le Seigneur qui, à ce jour, nous a déjà accordé 85 % de la somme nécessaire pour financer cette 1re phase (soit 248 000 €).

Merci à tous ceux qui ont contribué à porter ce projet avec nous, en priant et donnant !

Restez en ALERTE avec nous, car pour l’automne, au plus tard, il nous faut réunir les 15 % manquant, soit la ‘coquette’ somme de 45 000 € !

  • Amis chrétiens, de partout en France et au-delà de nos frontières, êtes-vous prêts à investir avec nous pour ce formidable outil de témoignage chrétien ?

Un lieu de culte ouvert à tous : espace d’accueil, d’écoute, de rencontre, d’échange, de transmission de l’Évangile, au cœur de notre ville de Saint-Maur.

  • Et nous, membres de l’assemblée du Cep Saint-Maur, continuons à investir, pressés que nous sommes d’ouvrir et d’utiliser l’ensemble des locaux.

Détails des phases du projet de rénovation :

Phase 1 (293 000 €)  Janvier – septembre 2022                            Mise à jour au 15 juillet 2022

  • Études préliminaires (sondage et diagnostic structurel)                             ok
  • Charpentes et toitures, velux…                                                        reste à faire
  • Démolition du dallage (300m²) et évacuation                                            ok
  • Terrassements                                                                                             ok
  • Maçonnerie : Murs – cloisons                                                                    ok
  • Réseaux (eaux usées, eaux pluviales, sous dallage)                                   ok
  • Isolation thermique sous dallage (270 m²)                                                 ok
  • Nouveau dallage (270 m²), création d’une cour extérieure de 30 m²        ok

Phase 2 (estimée à 88 000 €) dès que possible, en fonction des fonds disponibles !

  • Création ouverture (tisanerie/future garderie)
  • Menuiseries extérieures (vitrages et portes vitrées)
  • Maçonnerie façade arrière
  • Électricité

Phase 3 (estimée à 111 000 €) à suivre.

  • Doublages, plâtreries : murs et faux plafonds
  • Menuiseries intérieures (vitrages et portes vitrées)
  • Ragréage du sol (avant pose de revêtement, par nos soins)
  • Sanitaires

Phase 4 (estimée à 25 000 €) avant l’inauguration !

            Travaux restants à réaliser nous-mêmes

  • L’estrade et le baptistère
  • Les peintures, et décapage de poutres
  • Les revêtements de sols
  • Les cloisons de la salle de culte actuelle
